이동·남사 반도체산단 ‘전력계획’ 확정

한전, 2038년까지 73조 투입
호남·서해안·서울 등 관통
‘전력망 고속도로’ 청사진

용인신문 | 처인구 이동‧남사읍 일대에 들어서는 시스템 반도체 국가산업단지에 공급될 전력 수급 계획이 확정됐다.



한국전력이 오는 2050년까지 10GW 규모의 전력이 필요할 것으로 전망되는 용인 반도체 클러스터 전력 공급 설비 계획을 수립 한 것.



한전은 오는 2038년까지 약 73조 원을 투자해 용인 반도체 클러스터 산업단지에 대규모 전력을 공급하고 호남과 서해안·서울을 관통하는 ‘전기 고속도로’를 개설한다는 계획이다.



다만, 현재 총 부채가 200조 원을 넘어선 한전의 재정 여건상 전력망 구축을 위한 재원 조달이 쉽지 않을 것이란 분석이다.



한전은 최근 개최된 산업통상자원부 제312차 전기위원회에서 이 같은 내용을 골자로 한 ‘제11차 장기 송·변전 설비 계획’을 확정했다고 지난달 27일 밝혔다.



지난 2월 발표된 제11차 전력수급기본계획은 전력 수요와 발전설비 전망을 바탕으로 수립했다. 송·변전 설비 계획은 전기본과 마찬가지로 2년 마다 수립·확정되며 이번 계획은 2024년부터 2038년까지 15년 동안 적용되는 세부 내용을 담고 있다.



이번에 확정된 계획은 반도체 등 국가 첨단 전략 산업의 전력 수요를 반영한 전력 공급 인프라 확충, 호남~수도권 초고압 직류 송전(HVDC)의 효율적 운영을 위한 계통 재구성을 주축으로 한다.



용인 반도체 클러스터에는 현재 수도권 전력 수요의 4분의 1에 해당하는 10GW 이상의 전력이 필요할 것으로 예상, 이를 적기에 공급하기 위해 산단 내 변전소 신설, 기존 전력망과의 연계 등 설비 계획을 세웠다.



구체적으로 용인 반도체 국가 산단에 3GW 규모의 신규 발전소를 계통에 연계하고 산단 외부로부터 전력을 공급받기 위한 변전소 및 송전선로를 건설할 계획이다.



일반 산단에 대해서는 최종 전력수요를 바탕으로 변전소와 송전선로를 추가로 확충하기로 했다.



한전 측은 “12개 첨단전략산업 특화단지에 대한 안정적 전력 공급을 위해 인프라 확충이 필요한 상황”이라며 “구미 반도체 산단, 새만금 2차전지 산단에 대해서도 설비 보강을 통한 전력 공급을 추진하겠다”고 밝혔다.



또 호남∼수도권 HVDC의 경우 2036년 4GW급 2개 루트를 준공한다는 기존 계획을 2GW급 4개 루트로 변경, 2031년과 2036년, 2038년 단계별로 준공하기로 변경했다. 현재 HVDC 기술 수준과 변환소 부지 확보, 배후 계통 보강 여건 등을 고려한 데 따른 것이다.



한전은 이 같은 설비계획을 추진하기 위해 2038년까지 72조8000억 원의 재원이 필요할 것으로 추산했다.



하지만 한전이 현재 재정 여건 속에서 수십조원의 비용을 충당할 수 있을지는 논란의 여지가 있다.



지난 1분기 기준 한전의 총부채는 200조 원대로 연간 이자 부담만 4조 원 안팎인 데다 2021년 이후 누적 영업적자도 30조 9000억 원에 달하기 때문이다.



한전 측은 “경영 효율화, 원가 절감 노력 등과 더불어 적정한 전기요금 운영을 통해 투자 재원을 최대한 자체 조달할 수 있도록 노력하겠다”며 “부족 자금이 발생할 경우 회사채와 같은 차입금 조달을 통해 투자비를 확보하겠다”고 설명했다.

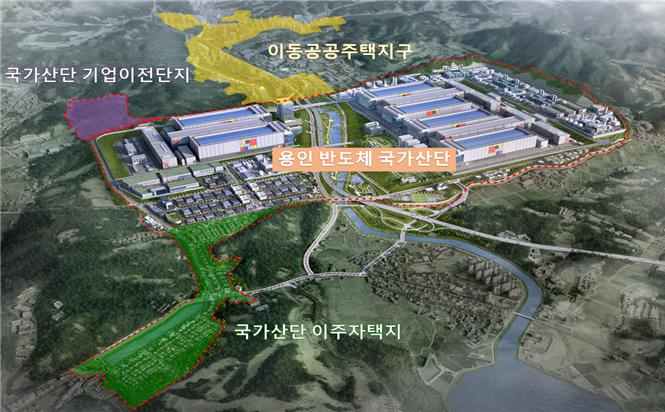

용인 반도체 국가산업단지 조감도.
